文物保护红线怎么划?GIS缓冲区分析怎么做?

GIS基础理论
Dr.GIS
wowwwai GIS研习社 · 工具流程与项目排障

文物保护红线怎么划?GIS缓冲区分析怎么做? 这是文物保护规划、国土空间规划衔接和建设项目合规审查中非常常见的问题。本文以 GIS 缓冲区分析为主线,说明如何根据文物点、保护范围、建设控制地带和法规要求,制作可检查、可复核、可交付的文物保护红线成果。

引言:文物保护红线不是简单画一个圈

很多初学者第一次做文物保护红线时,会直接对文物点做一个固定距离缓冲区,例如 50 米、100 米或 500 米。这个方法看起来简单,但在实际项目中往往不够严谨。

文物保护红线通常需要结合文物本体边界、保护范围、建设控制地带、地形地貌、道路河流、行政边界、现状用地和地方管理要求综合划定。GIS 缓冲区分析只是其中一个基础工具,不能替代法规判断和规划论证。

本文重点讲 GIS 技术流程:如何准备数据、如何做缓冲区、如何修正边界、如何检查成果。具体红线距离和管控要求,应以当地文物主管部门、规划管理文件和正式批复为准。

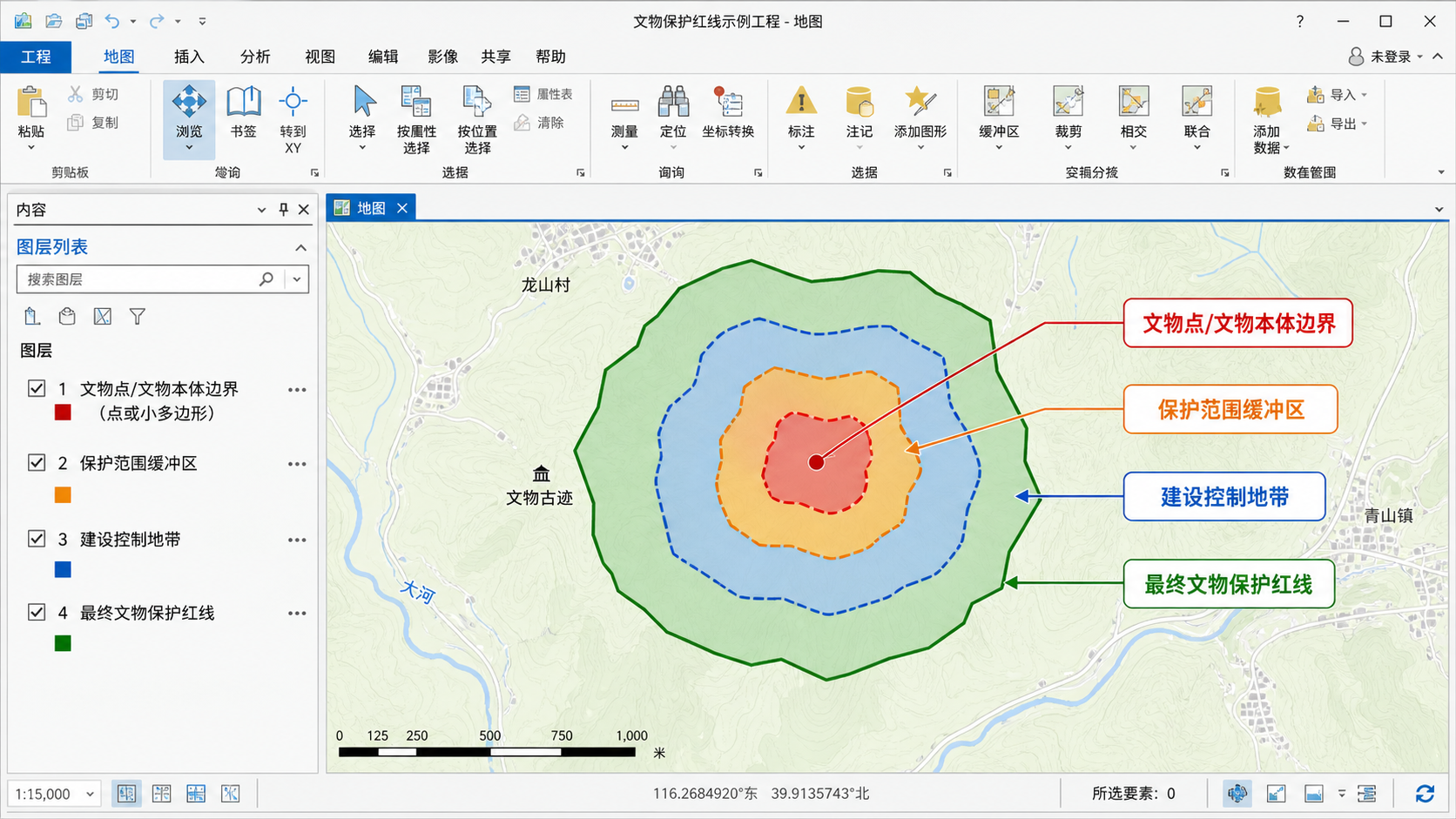

文物保护红线怎么划 GIS缓冲区分析文物保护范围示意图
文物保护红线划定通常包括文物本体、保护范围、建设控制地带和最终红线成果几个层级。

背景:文物保护红线划定需要哪些 GIS 数据

在开始 GIS 缓冲区分析之前,先不要急着运行工具。文物保护红线的质量,很大程度取决于基础数据是否完整、坐标系是否统一、属性字段是否可追溯。

1. 必备空间数据

  • 文物点位或文物本体边界:可以是点、线或面。古建筑群、遗址范围一般应优先使用面边界,而不是单个中心点。
  • 保护范围:如果已有正式批复的保护范围,应直接作为核心依据,不应重新用任意距离替代。
  • 建设控制地带:用于控制周边建设高度、体量、风貌和空间关系。
  • 行政区划边界:用于裁剪成果、确定管理范围和统计归属。
  • 现状地物数据:道路、河流、建筑、地类图斑、影像底图等,用于边界修正和合理性检查。
  • 规划控制线:如城镇开发边界、生态保护红线、永久基本农田、历史文化保护线等,用于冲突分析。

2. 推荐属性字段

字段名 含义 示例
relic_id 文物编号 WW001
name 文物名称 某某古桥
level 保护级别 国保、省保、市保
buffer_m 缓冲距离,单位米 100
zone_type 红线类型 保护范围、建设控制地带
basis 划定依据 批复文件、技术导则、地方规定
source_date 数据日期 2025-01-10

这些字段看似普通,但后期成果审查时非常重要。文物保护红线不是一次性绘图成果,而是需要说明来源、依据、距离和版本的管理数据。

原理:GIS缓冲区分析在文物保护红线中的作用

GIS 缓冲区分析是指按照指定距离,在点、线或面要素周围生成一定范围的面状区域。对于文物保护红线,它常用于从文物本体或已知边界向外扩展,形成保护范围或建设控制地带的初步边界。

1. 点缓冲、线缓冲和面缓冲的区别

  • 点缓冲:适用于只有文物坐标点的情况,但精度最低,容易把文物本体简化成一个中心点。
  • 线缓冲:适用于古道、城墙、河道遗址等线状文物。
  • 面缓冲:适用于遗址区、古建筑群、墓葬区等已有边界的文物,是更推荐的方式。

如果你问“文物保护红线怎么划”,GIS 角度的关键不是只会点缓冲,而是要判断原始文物数据的几何类型是否适合直接缓冲。

2. 为什么必须使用投影坐标系

缓冲区距离通常以米为单位。如果数据还在经纬度坐标系,例如 CGCS2000 经纬度、WGS84 经纬度,直接做 100 米缓冲可能会出现距离不准、图形变形或软件提示单位为度的问题。

正确做法是先将数据转换到适合当地的投影坐标系,例如 CGCS2000 高斯克吕格投影、地方 2000 坐标系或项目统一指定坐标系,再进行 GIS 缓冲区分析。

3. 缓冲结果只是初步红线

缓冲区生成的是几何结果,不等于最终文物保护红线。实际划线时还要根据地物边界进行修正,例如沿道路边线、河道岸线、围墙、地块边界或规划控制线进行整理,使红线更便于管理和落地。

步骤:用 QGIS 划定文物保护红线的实操流程

下面以 QGIS 为例,演示一个常见工作流:从文物本体边界生成保护范围缓冲区,再叠加现状数据进行修正,最后输出文物保护红线成果。ArcGIS Pro 的工具名称略有不同,但原理一致。

步骤 1:导入文物数据并检查坐标系

  1. 打开 QGIS,新建项目。
  2. 加载文物点、线或面数据,例如 Shapefile、GeoPackage 或 GeoJSON。
  3. 右键图层,查看图层属性中的坐标参考系统。
  4. 如果图层是经纬度坐标系,先使用“另存为”或“重投影图层”转换为项目要求的投影坐标系。
  5. 确认地图单位为米,避免后续缓冲距离错误。

如果多个图层坐标系不一致,QGIS 虽然可以动态投影显示,但分析结果仍建议在统一坐标系下完成。文物保护红线成果尤其要避免“看起来重合,实际坐标不一致”的问题。

步骤 2:清理文物本体边界

如果输入数据是面图层,建议先做几何修复和拓扑检查。

  1. 打开“处理工具箱”。
  2. 运行“修复几何图形”工具。
  3. 检查是否存在空几何、自相交、重复面、碎片面。
  4. 如果文物本体由多个面组成,可按文物编号进行融合。

这一环节会影响 GIS 缓冲区分析结果。几何错误可能导致缓冲失败、生成异常碎面,或后续叠加分析出错。

步骤 3:按保护要求设置缓冲距离

缓冲距离应来自正式依据,而不是随意估算。常见来源包括:

  • 文物保护单位保护范围和建设控制地带批复文件。
  • 历史文化名城、名镇、名村保护规划。
  • 地方文物保护管理规定。
  • 项目委托方提供的技术要求。
  • 主管部门书面意见或会议纪要。

如果不同级别文物需要不同缓冲距离,建议在属性表中建立 buffer_m 字段,然后按字段进行缓冲。这样比手动分批处理更容易复查。

步骤 4:执行 GIS缓冲区分析

在 QGIS 中可以这样操作:

  1. 打开“处理工具箱”。
  2. 搜索“缓冲区”。
  3. 输入图层选择文物本体边界。
  4. 距离填写固定值,例如 100,或选择字段 buffer_m
  5. 段数可根据精度要求设置,常用 8、16 或更高。
  6. 勾选“融合结果”,用于同一文物多个部件生成连续保护范围。
  7. 运行工具,得到初步保护范围缓冲区。

如果你使用 ArcGIS Pro,可以在“Analysis Tools”中使用 Buffer 工具。输入要素选择文物本体,Distance 设置距离字段或固定值,Dissolve Type 根据需求选择 ALL、LIST 或 NONE。

步骤 5:生成建设控制地带

建设控制地带通常比保护范围更大。常见做法有两种:

  • 从文物本体直接外扩:例如从文物本体外扩 300 米作为建设控制地带。
  • 从保护范围外扩:例如在保护范围基础上再外扩 200 米。

两种方法得到的范围不同,必须与管理文件保持一致。成果属性中应明确记录缓冲起算对象和距离,避免审查时无法解释。

步骤 6:叠加现状地物进行边界修正

缓冲区通常是圆滑边界,但实际红线往往需要沿清晰地物边界调整。常见修正依据包括:

  • 沿道路红线或道路边线调整。
  • 沿河道、沟渠、山脊线等自然边界调整。
  • 沿围墙、院落、建筑外轮廓调整。
  • 沿宗地、地类图斑或规划地块边界调整。
  • 与行政边界或已有规划控制线衔接。

修正时建议保留一个“初步缓冲区”图层和一个“最终红线”图层。不要直接覆盖原始缓冲结果,否则后期无法说明红线是如何从 GIS 缓冲区分析结果调整而来的。

步骤 7:裁剪、融合和属性整理

最终成果通常需要按项目区、行政区或规划范围裁剪。推荐流程如下:

  1. 使用项目范围或行政区边界裁剪红线图层。
  2. 按文物编号和红线类型进行融合。
  3. 删除小于制图精度要求的碎片面,但不要删除具有管理意义的独立区域。
  4. 补充红线类型、划定依据、缓冲距离、数据来源等字段。
  5. 统一图层命名,例如 relic_protection_redline

步骤 8:输出成果文件和制图

常见交付格式包括:

  • GeoPackage:适合保存多图层、字段类型稳定,推荐作为 GIS 数据交付格式。
  • Shapefile:兼容性强,但字段名长度、编码和字段类型有限制。
  • DWG/DXF:适合与 CAD 设计单位交换,但属性信息容易丢失。
  • PDF 图件:适合汇报和审查,应包含比例尺、坐标系、图例和数据来源。

制图时建议分别表达文物本体、保护范围、建设控制地带和最终文物保护红线,避免所有线型重叠导致无法识别。

常见坑:文物保护红线 GIS 制作最容易出错的地方

1. 用经纬度直接做缓冲区

这是最常见错误。经纬度单位是度,不是米。即使软件允许运行,结果也可能不符合实际距离要求。做文物保护红线前,一定要先统一到投影坐标系。

2. 把文物点位当成文物本体

有些数据只提供一个点位,实际文物可能是院落、建筑群或遗址区。如果直接以点位做 GIS 缓冲区分析,红线可能偏小或偏离真实保护对象。

3. 缓冲距离没有依据

红线距离必须能追溯到文件、规范或管理要求。不要在成果中只写“按经验设置 100 米”。审查时最容易被问到的就是“这个距离从哪里来”。

4. 忽略重叠区域处理

多个文物保护范围可能相互重叠。是否融合、是否保留各自编号、是否分别统计面积,都要根据成果用途决定。不要简单删除重叠部分。

5. 修正后没有保留过程数据

最终红线经过人工修正后,应保留初步缓冲区、修正说明和版本记录。否则后期难以复核,也不利于解释调整原因。

6. 面积统计没有注明坐标系

文物保护红线面积统计应在投影坐标系下完成,并注明单位。若使用经纬度图层直接统计面积,结果通常不可用。

方法比较:QGIS、ArcGIS Pro、PostGIS 怎么选

方法 适合场景 优点 注意事项
QGIS 缓冲区工具 中小型项目、教学、规划制图 免费开源,操作直观,支持 GeoPackage 需要注意坐标系和几何修复
ArcGIS Pro Buffer 规范化生产、单位已有 Esri 工作流 工具链完整,制图和地理处理能力强 许可成本较高,参数设置需统一
PostGIS ST_Buffer 批量文物数据、数据库管理、WebGIS 服务 适合自动化、版本管理和空间查询 需要数据库基础,投影坐标系必须正确
人工 CAD 画线 少量边界细化、设计单位协作 便于沿建筑和道路精细调整 空间属性和拓扑检查能力弱,不宜作为唯一 GIS 成果

如果只是完成一次文物保护红线划定和出图,QGIS 或 ArcGIS Pro 更直接。如果需要长期管理文物保护范围、建设控制地带和项目审查记录,可以考虑将成果入库到 PostGIS,再通过 WebGIS 发布查询服务。

PostGIS 批量缓冲示例

如果文物数据已经存入 PostGIS,并且使用的是米制投影坐标系,可以使用类似 SQL 生成保护范围:

CREATE TABLE relic_protection_buffer AS
SELECT
  relic_id,
  name,
  level,
  buffer_m,
  ST_Buffer(geom, buffer_m) AS geom
FROM relic_body;

如果原始数据是经纬度坐标系,应先转换到合适的投影坐标系再缓冲,不能直接用经纬度几何计算米级距离。

CREATE TABLE relic_protection_buffer AS
SELECT
  relic_id,
  name,
  level,
  buffer_m,
  ST_Transform(
    ST_Buffer(
      ST_Transform(geom, 4547),
      buffer_m
    ),
    4326
  ) AS geom
FROM relic_body_wgs84;

上例中的 4547 只是示例 EPSG 编码,实际项目应根据所在地区和项目要求选择正确坐标系。

检查清单:交付前如何复核文物保护红线

在提交成果前,建议按下面清单逐项检查。很多红线成果问题不是工具不会用,而是缺少复核流程。

  • 坐标系检查:所有分析图层是否统一为项目指定投影坐标系。
  • 距离检查:缓冲距离是否与批复文件、规范或技术要求一致。
  • 几何检查:是否存在自相交、空洞异常、碎面、重复面。
  • 拓扑检查:保护范围和建设控制地带是否出现不合理交叉或断裂。
  • 属性检查:文物编号、名称、级别、红线类型、划定依据是否完整。
  • 面积检查:面积统计单位是否正确,是否在投影坐标系下计算。
  • 叠加检查:是否与道路、河流、建筑、用地边界和其他控制线进行比对。
  • 制图检查:图例、比例尺、坐标系、数据来源、编制日期是否完整。
  • 版本检查:是否保留原始数据、初步缓冲区、修正后红线和最终提交版本。

FAQ:文物保护红线怎么划常见问题

1. 文物保护红线一定要用 GIS 缓冲区分析吗?

不一定。GIS 缓冲区分析是常用技术方法,适合生成初步范围,但最终红线还需要结合批复文件、现场边界、地形地物和管理要求综合确定。已有正式保护范围时,应优先采用正式边界。

2. 只有一个文物点坐标,能不能直接外扩 100 米?

技术上可以做点缓冲,但不建议直接作为最终文物保护红线。点位往往不能代表文物本体真实范围。应尽量补充建筑轮廓、遗址边界、院落范围或现场测绘数据。

3. QGIS缓冲区分析距离单位为什么不对?

通常是因为图层使用了经纬度坐标系。经纬度单位是度,不是米。需要先把图层重投影到米制投影坐标系,再执行缓冲区分析。

4. 保护范围和建设控制地带有什么区别?

保护范围通常更接近文物本体,强调直接保护和严格管控。建设控制地带通常位于保护范围外围,用于控制周边建设活动,避免影响文物安全、环境风貌和历史格局。具体定义和管控要求应以法规和批复为准。

5. 文物保护红线可以沿道路或河流调整吗?

可以,但需要有合理依据和记录。GIS 缓冲区生成的是初步几何边界,实际管理中常沿道路、河流、围墙、地块边界等清晰地物修正。修正后应保留说明,避免被认为是随意改线。

6. 多个文物缓冲区重叠时怎么处理?

如果用于管控展示,可以融合成连续红线。如果用于单个文物统计和责任管理,则应保留各自文物编号,并在叠加区域记录关联关系。处理方式取决于成果用途,不能一概删除重叠部分。

7. 红线成果交付用 Shapefile 还是 GeoPackage?

如果对方没有特殊要求,推荐 GeoPackage,因为它支持较长字段名、多图层和较稳定的编码。Shapefile 兼容性强,但字段名长度和中文编码容易出问题。正式交付前应与接收单位确认格式要求。

结论:先有依据,再做缓冲,最后修正和复核

文物保护红线怎么划,不能只理解成“用 GIS 画一个缓冲圈”。正确流程应是:先确认法规和批复依据,再整理文物本体边界,统一投影坐标系,进行 GIS 缓冲区分析,结合现状地物修正边界,最后完成属性、拓扑、面积和制图复核。

对 GIS 初学者来说,最需要记住三点:第一,缓冲距离必须有依据;第二,缓冲分析必须使用合适的投影坐标系;第三,缓冲结果只是初步红线,最终文物保护红线还要经过专业判断和过程留痕。

只要把数据来源、坐标系、缓冲距离、边界修正和成果检查这几个环节做好,文物保护红线成果就更容易通过复核,也更适合后续规划管理和项目审查使用。
