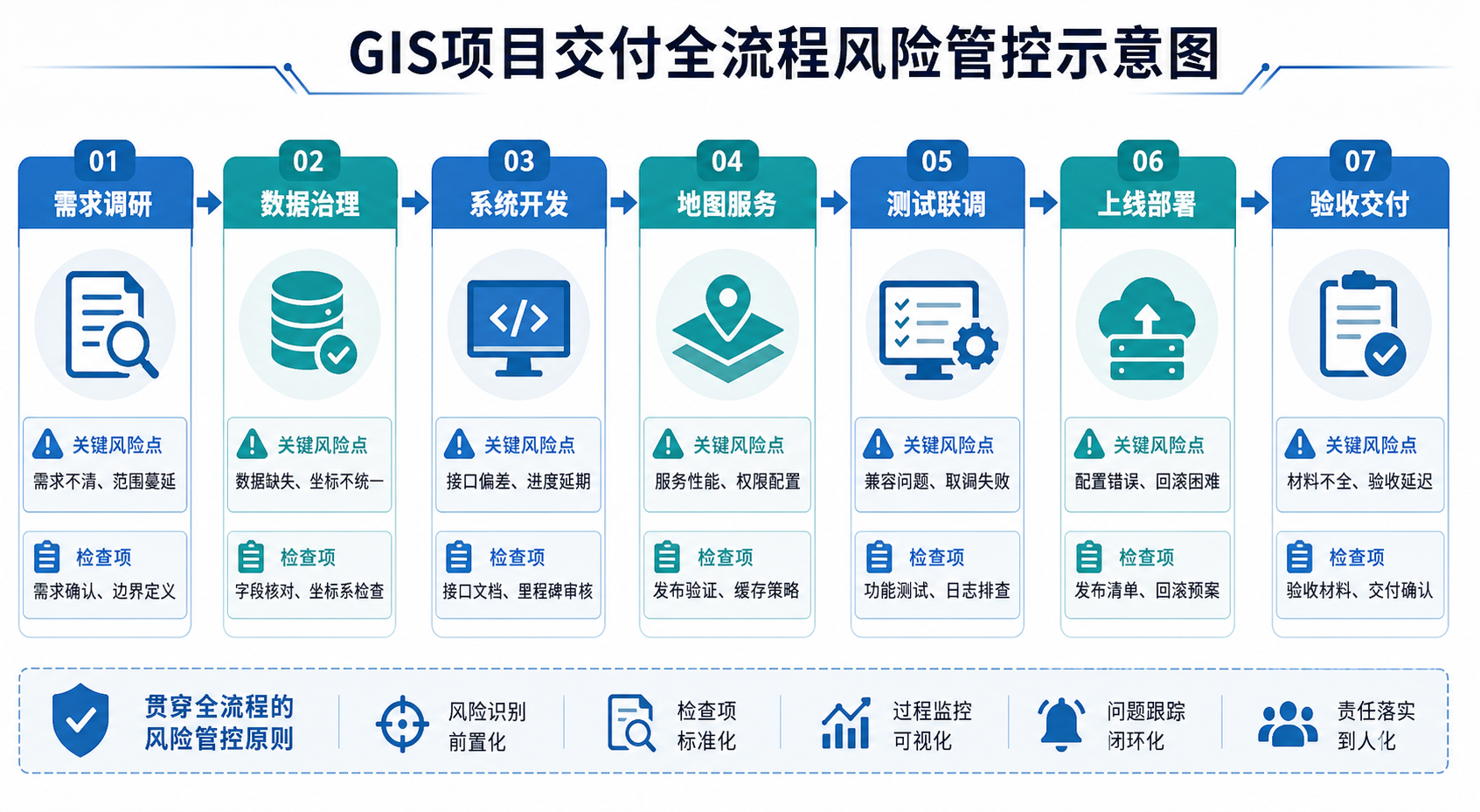

GIS项目经理如何保障项目交付?全流程风险管控清单(附:验收标准)
《GIS项目经理如何保障项目交付?全流程风险管控清单(附:验收标准)》这篇文章面向正在负责自然资源、智慧城市、管网、交通、应急、园区等GIS项目的项目经理,重点解决一个很现实的问题:项目从需求调研到上线验收,中间环节很多,如何提前识别风险、控制返工、保证按期交付。
GIS项目交付和普通软件项目不同,它同时涉及空间数据、坐标系统、底图服务、业务流程、空间分析、地图渲染、系统集成和现场用户使用习惯。任何一个环节没有管住,都可能在最后验收阶段集中爆雷。

引言:GIS项目经理真正要交付的不是系统截图
很多GIS项目表面上是在交付一个WebGIS平台、移动巡检系统、空间数据库或三维可视化系统,实际上交付的是一套能被业务部门持续使用的空间信息化能力。
因此,GIS项目经理不能只盯着页面是否做完、功能按钮是否可点,还要关注以下结果:
- 业务人员是否能按真实流程完成工作。
- 空间数据是否准确、完整、可追溯。
- 坐标系、投影、地图服务是否一致。
- 系统性能是否能支撑实际数据量和并发访问。
- 验收材料是否能证明项目范围已经完成。
- 后续运维人员是否能接手部署、数据更新和问题排查。
换句话说,GIS项目经理如何保障项目交付,核心不在于最后一周加班补材料,而在于从项目启动开始就建立一套可执行的风险管控清单。
背景:GIS项目交付为什么容易延期和返工
GIS项目延期,常见原因不是某一个开发人员效率低,而是风险在早期没有暴露,到了测试、上线、验收阶段才集中出现。
1. 需求边界不清
GIS系统经常存在“看起来差不多,实际完全不同”的需求。例如,同样叫“查询地块”,可能包含属性查询、空间框选、条件筛选、历史版本对比、导出报表和定位高亮。
如果项目经理只记录一句“实现地块查询功能”,后期很容易出现客户认为没做完、开发认为已经完成的争议。
2. 数据质量被低估
GIS项目的数据工作量经常被低估。常见问题包括:
- Shapefile字段名被截断,导致属性映射错误。
- CAD图层命名混乱,转换后无法直接入库。
- 不同部门数据坐标系不一致,叠加后产生偏移。
- 影像、矢量、地址点、业务表之间缺少统一编码。
- 历史数据缺失元数据,无法确认数据来源和更新时间。
数据问题如果没有在项目早期完成摸底,后期系统功能即使开发完成,也会因为数据不可用而影响交付。
3. 地图服务和业务系统集成复杂
许多GIS项目需要集成ArcGIS Server、GeoServer、PostGIS、SuperMap、天地图、政务云平台、单点登录、业务中台或第三方接口。只要接口权限、网络策略、服务地址、坐标系统、字段结构有一个变化,都可能影响系统联调。
4. 验收标准滞后
最危险的情况是项目快结束时才开始讨论验收标准。此时如果客户提出新增指标、重新定义成果格式或要求补充安全测评、性能测试、数据成果说明,项目团队就会非常被动。
原理:用“范围、数据、功能、性能、文档、验收”六条线管控GIS项目
GIS项目经理保障交付,可以把复杂项目拆成六条风险管控线。每条线都有明确的检查对象和验收证据。
| 管控线 | 重点关注 | 交付证据 |
|---|---|---|
| 范围管控 | 需求边界、功能清单、变更记录 | 需求规格说明书、原型确认单、变更单 |
| 数据管控 | 坐标系、数据格式、字段、质量、更新机制 | 数据清单、数据质检报告、入库说明 |
| 功能管控 | 地图浏览、查询、编辑、分析、导出、权限 | 测试用例、功能截图、演示脚本 |
| 性能管控 | 地图加载、空间查询、并发访问、服务稳定性 | 性能测试报告、服务监控记录 |
| 部署管控 | 服务器、数据库、中间件、地图服务、备份恢复 | 部署手册、配置清单、运维交接表 |
| 验收管控 | 合同范围、成果清单、验收指标、问题闭环 | 验收报告、问题整改记录、用户确认单 |
这六条线的关键,是把“口头确认”转化为“可检查、可签字、可追溯”的交付证据。GIS项目经理越早建立证据链,后期交付风险越低。
步骤:GIS项目全流程风险管控清单
步骤一:项目启动阶段,先锁定交付边界
项目启动时,GIS项目经理要把合同、投标文件、技术方案、客户口头期望统一梳理成一份可执行的范围清单。
建议至少确认以下内容:
- 项目要交付哪些系统模块,例如数据管理、地图展示、空间查询、统计分析、移动采集、后台管理。
- 每个模块包含哪些功能点,不包含哪些功能点。
- 是否需要二三维一体化、倾斜摄影、BIM、实景三维或时空数据能力。
- 是否涉及已有系统对接,例如OA、业务审批系统、统一认证、数据共享平台。
- 是否需要数据治理、数据建库、地图切片、服务发布和数据迁移。
- 最终成果包括哪些文档、代码、数据库、服务地址、安装包和培训材料。
这一阶段最重要的输出不是会议纪要,而是“范围基线”。范围基线一旦确认,后续新增内容必须进入变更流程。
项目经理提示:凡是客户说“这个很简单,顺手加一下”的内容,都要判断它是否影响数据结构、接口、权限、测试和验收。如果影响,就不是小改动。
步骤二:需求调研阶段,把GIS场景问具体
GIS需求不能只问“要不要地图”,而要问清楚地图在业务流程中的作用。
建议使用以下问题清单:
- 用户打开地图后,第一件事要做什么?查看、查询、定位、编辑还是分析?
- 地图对象是什么?地块、房屋、管线、设备、网格、道路、影像还是行政区?
- 空间对象和业务表通过什么字段关联?是否存在唯一编码?
- 是否需要按行政区、时间、状态、类型进行筛选?
- 是否需要绘制缓冲区、叠加分析、路径分析、范围统计等空间分析功能?
- 是否需要编辑空间数据?如果需要,谁能编辑、如何审核、如何保留历史版本?
- 是否需要导出成果?导出为Excel、PDF、图片、Shapefile、GeoJSON还是专题图?
调研完成后,要输出原型图、字段说明、业务流程图和需求确认记录。对于关键地图功能,最好用示例数据做一个小型验证,避免后期才发现技术路线不适合。
步骤三:数据摸底阶段,优先处理坐标系和数据结构风险
在GIS项目中,数据风险要尽早处理。尤其是坐标系问题,一旦系统开发、地图切片、空间数据库建表后再发现偏移,返工成本很高。
数据摸底建议检查以下项目:
- 数据格式:Shapefile、FileGDB、GeoPackage、CAD、GeoJSON、PostGIS表、栅格影像、倾斜摄影模型。
- 坐标系统:是否有.prj文件,是否明确EPSG代码,是否存在地方坐标系或自定义投影。
- 空间范围:是否超出项目区,是否存在异常点、空几何、重复要素。
- 拓扑质量:面是否闭合,线是否断裂,面之间是否重叠或缝隙异常。
- 字段结构:字段名、字段类型、编码规则、必填字段、枚举值是否统一。
- 数据量级:要素数量、栅格大小、切片级别、单表记录数是否会影响性能。
- 更新机制:数据是一次性导入,还是需要定期同步或在线编辑。
建议在项目早期形成一份数据质检报告。报告不需要很复杂,但必须说明数据来源、检查方法、发现问题、处理建议和责任归属。
步骤四:技术设计阶段,明确GIS架构和关键选型
GIS项目的技术选型要服务于交付,而不是追求概念新。项目经理需要组织技术负责人明确以下内容:
- 前端地图框架使用Leaflet、OpenLayers、Mapbox GL JS、Cesium还是厂商SDK。
- 地图服务使用ArcGIS Server、GeoServer、MapServer、SuperMap iServer还是自研服务。
- 空间数据库使用PostGIS、Oracle Spatial、SQL Server空间类型还是文件型数据。
- 栅格和矢量服务采用动态服务、瓦片服务、矢量瓦片还是静态文件。
- 空间分析在前端、后端服务、数据库还是桌面软件预处理完成。
- 系统部署在内网、政务云、专有云还是公网环境。
技术设计阶段要特别关注性能风险。比如,几十万条面数据直接以GeoJSON返回到浏览器,很容易导致WebGIS加载卡顿。更稳妥的方式通常是发布为瓦片服务、矢量瓦片,或在后端按范围和级别进行分页查询。
步骤五:开发阶段,建立功能完成标准
GIS功能开发不要只以“页面能打开”为完成标准。每个功能都应定义可测试的完成条件。
例如“图层管理”功能,可以拆成以下完成标准:
- 支持按图层分组显示。
- 支持图层显隐控制。
- 支持透明度调整。
- 支持图层顺序控制。
- 图层名称与业务口径一致。
- 大数据量图层在合理比例尺下加载。
- 无权限用户看不到受限图层。
再比如“空间查询”功能,应明确查询范围、查询条件、返回字段、结果排序、地图定位、结果导出和无结果提示。
项目经理可以要求开发团队在每个迭代结束时提供以下内容:
- 已完成功能清单。
- 未完成和阻塞问题清单。
- 接口变更记录。
- 数据库结构变更记录。
- 地图服务发布清单。
- 可演示环境地址。
步骤六:测试阶段,把GIS专项测试单独列出来
普通软件测试关注登录、表单、权限、流程等,GIS项目还必须增加空间数据和地图服务专项测试。
建议至少覆盖以下GIS测试项:
- 坐标叠加测试:底图、业务图层、影像、标注是否正确叠加。
- 比例尺测试:不同缩放级别下图层显示是否合理。
- 查询测试:点选、框选、条件查询、空间范围查询是否返回正确结果。
- 编辑测试:新增、修改、删除、保存、撤销、审核是否符合权限要求。
- 分析测试:缓冲区、叠加、统计、距离面积计算结果是否可解释。
- 性能测试:地图首次加载、图层切换、空间查询、导出是否超时。
- 浏览器测试:Chrome、Edge以及客户指定浏览器是否兼容。
- 移动端测试:定位、拍照、离线缓存、弱网环境是否满足现场使用。
测试问题必须闭环管理。每个问题至少包含问题描述、复现步骤、截图、数据样例、责任人、优先级、修复状态和回归结果。
步骤七:上线部署阶段,提前准备环境和回滚方案
GIS项目上线经常受服务器、网络、数据库、地图服务授权和安全策略影响。项目经理不能等到上线当天才确认环境。
上线前应检查:
- 服务器CPU、内存、磁盘和操作系统版本是否满足要求。
- 数据库版本、字符集、空间扩展是否已安装。
- 地图服务端口、防火墙、反向代理、HTTPS证书是否配置完成。
- 系统是否需要内外网隔离、VPN、堡垒机或安全审计。
- 地图服务、文件服务、接口服务是否有统一访问地址。
- 是否完成数据库备份、配置备份和服务发布包备份。
- 是否准备回滚方案,明确上线失败后如何恢复。
对于PostGIS、GeoServer、ArcGIS Server等GIS组件,建议在正式上线前进行一次完整预部署。预部署可以暴露权限、路径、端口和服务依赖问题。
步骤八:验收阶段,用证据链支撑交付
验收不是“演示一次系统”,而是证明合同范围内的成果已经完成,并且客户可以接收。
GIS项目验收材料通常包括:
- 项目验收申请。
- 合同或任务书对应的成果清单。
- 需求规格说明书。
- 系统设计说明书。
- 数据库设计说明书。
- 数据处理和质检报告。
- 测试报告和问题整改记录。
- 部署手册和运维手册。
- 用户操作手册。
- 培训签到表和培训材料。
- 系统演示脚本。
- 最终数据成果和服务清单。
项目经理应把验收标准提前拆到项目过程里,而不是最后补文档。每个功能、每类数据、每项服务都要有对应的验收证据。
常见坑:GIS项目交付中最容易被忽视的风险
1. 只确认功能,不确认数据口径
例如统计某类地块面积,系统功能可以正常运行,但客户发现统计结果和业务部门台账不一致。原因可能是面积计算坐标系不同、统计范围不同、地块状态字段口径不同。
解决方式是提前确认指标口径,包括统计对象、过滤条件、面积单位、坐标系、时间点和数据来源。
2. 坐标偏移被当成前端显示问题
地图偏移不一定是前端问题,可能是数据本身坐标系错误、缺少投影定义、坐标转换参数不正确,或者底图和业务图层使用不同坐标体系。
遇到偏移问题,项目经理应要求团队先用QGIS、ArcGIS Pro等桌面软件验证原始数据,再检查服务发布和前端加载参数。
3. 客户验收时才提出数据更新要求
很多项目开始时只说“导入现有数据”,验收时客户才问“以后每月数据怎么更新”。如果系统没有设计增量更新、字段映射和版本管理,就会产生额外工作量。
因此,数据更新机制应在需求阶段确认:人工导入、接口同步、数据库同步、移动端采集还是第三方平台推送。
4. 地图性能只在小样本数据上测试
开发阶段使用几百条数据测试,正式数据有几十万条,系统上线后地图加载慢、查询超时、浏览器卡死,这是典型风险。
建议至少准备一份接近正式规模的数据集进行压力测试。对于大数据量矢量图层,应考虑空间索引、瓦片化、按范围查询、聚合显示和比例尺控制。
5. 验收演示过度依赖项目成员
如果只有项目组成员会操作系统,客户用户无法独立完成流程,验收风险仍然很高。项目经理应安排真实用户参与试运行,并收集使用反馈。
方法比较:不同项目管理方式在GIS交付中的适用场景
| 方法 | 适用场景 | 优点 | 风险 |
|---|---|---|---|
| 瀑布式管理 | 合同范围清晰、政府采购、成果验收严格的GIS项目 | 文档完整,便于验收和审计 | 需求变化时响应慢,后期返工成本高 |
| 敏捷迭代 | WebGIS平台、业务系统原型、用户需求不断细化的项目 | 反馈快,便于持续优化 | 如果没有范围控制,容易不断加需求 |
| 原型驱动 | 客户对地图交互和业务流程描述不清的项目 | 能快速暴露理解偏差 | 客户可能误认为原型就是最终系统 |
| 数据先行 | 数据治理、空间数据库建设、专题图平台项目 | 能提前控制核心风险 | 前期投入较大,短期界面成果不明显 |
| 验收倒推 | 周期紧、验收指标明确、交付压力大的项目 | 目标清晰,证据链完整 | 如果忽视用户体验,可能只满足形式验收 |
实际GIS项目通常不只采用一种方法。比较稳妥的做法是:合同和验收采用瀑布式基线管理,功能开发采用迭代方式推进,关键GIS数据采用数据先行策略,最终交付采用验收倒推方式整理证据。
检查清单:GIS项目经理全流程交付风险管控表
项目启动检查
- 是否完成合同、投标文件、技术方案的范围对照。
- 是否明确项目目标、里程碑、交付成果和验收方式。
- 是否建立客户联系人、业务负责人、技术负责人和验收负责人清单。
- 是否明确沟通机制、会议频率和问题升级路径。
- 是否建立需求变更流程。
需求与原型检查
- 是否完成业务流程调研。
- 是否完成地图功能清单。
- 是否明确空间对象、业务对象和关联字段。
- 是否完成原型确认。
- 是否记录不在本期范围内的需求。
数据检查
- 是否取得完整数据样本。
- 是否确认坐标系和投影信息。
- 是否完成数据质量检查。
- 是否明确数据清洗、转换、入库责任人。
- 是否确认数据更新机制。
- 是否形成数据质检报告。
开发与测试检查
- 是否建立功能完成标准。
- 是否维护接口和数据库变更记录。
- 是否完成GIS专项测试。
- 是否使用接近正式规模的数据进行性能验证。
- 是否对关键问题完成回归测试。
- 是否形成测试报告和整改记录。
上线与验收检查
- 是否完成正式环境部署检查。
- 是否准备部署手册和运维手册。
- 是否完成数据备份和回滚方案。
- 是否完成用户培训。
- 是否准备验收演示脚本。
- 是否整理成果清单、文档清单和系统账号清单。
- 是否将客户反馈问题全部闭环。
FAQ:GIS项目经理保障项目交付常见问题
Q1:GIS项目经理最应该先管需求还是先管数据?
两者都重要,但在GIS项目中,数据风险通常要更早暴露。建议需求调研和数据摸底并行推进。需求决定系统做什么,数据决定系统能不能真实运行。
Q2:GIS项目验收标准应该什么时候确定?
最好在项目启动或需求确认阶段就确定初版验收标准。后续可以根据正式需求和变更进行更新,但不能等到系统开发完成后才讨论验收。
Q3:客户不断新增GIS功能怎么办?
先判断新增功能是否影响范围、工期、成本、数据结构和验收。如果只是界面微调,可以纳入迭代;如果涉及新模块、新数据、新接口或新分析能力,应走变更流程,并形成书面确认。
Q4:地图加载慢算不算验收问题?
如果合同、需求或验收标准中约定了性能指标,地图加载慢当然是验收问题。即使没有明确指标,只要影响用户正常使用,也会影响客户接收。项目经理应提前组织性能测试,避免上线后才优化。
Q5:GIS项目的数据质检报告需要多详细?
数据质检报告不一定要很厚,但应至少包含数据来源、坐标系、数据格式、字段结构、检查规则、发现问题、处理结果和遗留风险。关键是能支撑验收和后续追溯。
Q6:项目已经延期,项目经理应该优先做什么?
优先重新梳理范围、剩余工作量、关键阻塞和验收必需项。把任务分成必须交付、可延期优化、需变更确认三类,然后和客户同步新的交付计划。不要在范围不清的情况下盲目加人加班。
结论:用清单和证据链保障GIS项目交付
GIS项目经理如何保障项目交付,关键不是最后阶段“催开发、补文档、赶验收”,而是从项目启动开始,把风险拆到范围、数据、功能、性能、部署和验收六条线上持续管理。
一个可控的GIS项目,通常具备三个特征:需求边界清楚,空间数据可靠,验收证据完整。项目经理只要围绕这三点建立全流程风险管控清单,就能显著降低返工、延期和验收争议。
对于GIS项目经理来说,最实用的工作习惯是:每次会议都沉淀结论,每次变更都留下记录,每个功能都有测试标准,每份数据都有质量说明,每次验收都有证据支撑。这样,项目交付就不再依赖临场发挥,而是依赖一套稳定可复用的管理方法。
