设备巡检GIS项目推进慢,数据采集与系统集成避坑指南(附:流程模板)

GIS基础理论
Dr.GIS
wowwwai GIS研习社 · 工具流程与项目排障

“设备巡检GIS项目推进慢,数据采集与系统集成避坑指南(附:流程模板)”这类问题,在园区、管网、电力、燃气、水务、交通设施和物业巡检项目中非常常见:地图底图有了,巡检系统也采购了,但项目迟迟不能上线,原因往往不是某一个软件不好用,而是数据采集、空间编码、业务字段、接口集成和验收口径没有在前期说清楚。

本文从GIS项目实施视角,梳理设备巡检GIS项目推进慢的典型原因,并给出一套可落地的数据采集与系统集成避坑流程模板。适合GIS工程师、项目经理、实施顾问、空间数据分析人员和负责巡检数字化建设的甲方团队参考。

引言:设备巡检GIS项目为什么容易推进慢

设备巡检GIS项目看起来是“把设备点位放到地图上,再让巡检人员按路线打卡”,但实际落地时,它同时涉及空间数据、业务台账、移动端采集、权限组织、工单流程、接口对接和现场运维。

如果前期只关注系统页面,而没有把数据标准和集成边界定义清楚,后期就会出现以下情况:

  • 设备点位已经采集,但无法和原有资产台账匹配。
  • 巡检路线画出来了,但现场人员说路线不符合实际通行条件。
  • 移动端能上传照片,但照片、工单、设备编码无法关联。
  • GIS平台能显示地图,但业务系统无法按设备编号查询空间位置。
  • 接口已经开发,但字段含义、坐标系、更新频率不一致,联调反复返工。

因此,设备巡检GIS项目推进慢,本质上通常是“空间数据标准、业务流程和系统集成方案没有同步设计”。

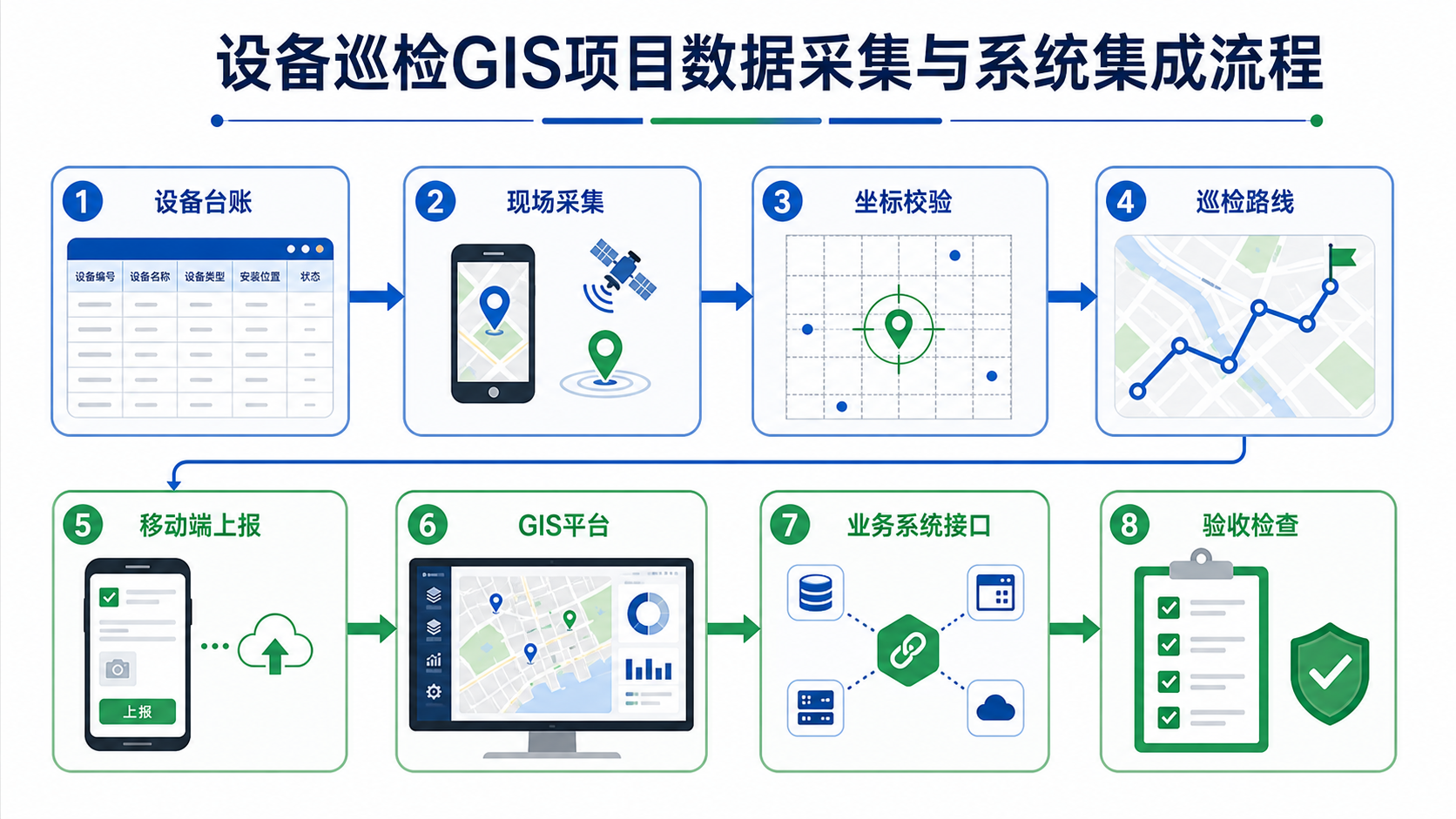

设备巡检GIS项目推进慢 数据采集与系统集成流程模板
设备巡检GIS项目建议按“台账梳理、现场采集、空间校验、系统集成、验收闭环”的顺序推进。

背景:设备巡检GIS项目推进慢的常见场景

在实际项目中,设备巡检GIS项目推进慢通常集中在四类场景。

场景一:设备台账和地图点位对不上

甲方已有Excel、ERP、EAM、CMMS或资产管理系统台账,里面有设备编号、名称、类型、所属区域、安装位置等字段。但现场采集人员又重新生成了一套点位编号,导致GIS点位和资产台账无法稳定关联。

典型表现包括:

  • 同一台设备在台账中叫“阀门井A-001”,现场采集叫“FMJ001”。
  • 设备名称相同,但安装位置描述不一致。
  • 台账中有设备,地图上没有点。
  • 地图上有点,但业务系统查不到对应设备。

场景二:坐标系和定位精度没有提前约定

设备巡检GIS项目经常涉及CAD图、无人机影像、Web地图、移动端GPS和已有GIS数据。如果坐标系没有统一,就会出现点位偏移、路线偏移、底图对不齐等问题。

常见数据来源包括:

  • CAD总平图,可能没有真实坐标或使用局部坐标。
  • ArcGIS、QGIS历史数据,可能是CGCS2000、WGS84或地方坐标。
  • 移动端GPS采集,通常以WGS84或GCJ-02相关坐标展示。
  • 在线地图底图,可能存在加密偏移或瓦片坐标体系差异。

场景三:巡检业务流程没有固化

有些项目在系统开发前没有明确巡检规则,导致系统上线时才讨论“谁巡、巡什么、多久巡一次、异常怎么处理、工单如何闭环”。这会让GIS开发、移动端开发和业务系统集成同时返工。

场景四:接口集成只谈技术,不谈业务口径

系统集成并不是简单地提供一个接口地址。设备巡检GIS项目的数据接口至少要明确字段、主键、坐标、增量更新、权限、错误处理和日志追踪。

如果只约定“提供设备查询接口”,但不约定设备唯一标识、坐标字段格式和更新机制,后期联调会非常低效。

原理:先统一空间对象,再打通业务流程

要让设备巡检GIS项目顺利推进,核心原则是:先把“空间对象”定义清楚,再把“业务动作”挂到空间对象上。

这里的空间对象,指的是可以在GIS中定位、展示、查询和分析的对象,例如:

  • 设备点:消防栓、阀门、变压器、摄像头、泵站、井盖、路灯。
  • 线路线:管线、电缆、巡检路径、道路中心线。
  • 区域面:园区、站点、责任区、网格、危险区域。

每一个空间对象都应该有一个稳定的唯一标识。这个唯一标识最好来自资产台账或主数据系统,而不是由GIS系统临时生成。GIS可以新增空间字段和图形信息,但不要随意改变业务主键。

设备巡检GIS项目的数据关系

一个相对稳定的数据模型可以这样理解:

对象 核心字段 作用
设备台账 设备ID、设备名称、类型、所属单位、状态 作为业务主数据,保证设备身份唯一
GIS点线面数据 设备ID、坐标、几何类型、空间位置 提供地图展示、空间查询和巡检定位
巡检计划 计划ID、设备ID、巡检周期、责任人 定义巡检频率和任务安排
巡检记录 记录ID、设备ID、时间、结果、照片、位置 形成现场执行证据
异常工单 工单ID、设备ID、问题类型、处理状态 实现问题整改和闭环管理

只要设备ID稳定,GIS地图、巡检记录、照片附件、异常工单和统计报表就能串起来。反过来,如果设备ID混乱,后续所有系统集成都会变慢。

步骤:设备巡检GIS项目数据采集与系统集成流程模板

下面是一套推荐的推进流程。它不依赖某一个特定平台,可以用于QGIS、ArcGIS Pro、PostGIS、WebGIS平台、移动采集App和企业业务系统的组合项目。

第一步:明确项目范围和对象清单

不要一开始就让采集人员下现场。先确认本次设备巡检GIS项目到底覆盖哪些对象。

  • 巡检对象:设备、管线、站点、建筑、道路、区域,还是多类对象。
  • 空间范围:园区、厂区、城市片区、管网分区,还是多级行政区。
  • 业务范围:只做地图展示,还是包含巡检计划、移动打卡、异常工单、统计分析。
  • 系统范围:是否要对接资产系统、工单系统、统一认证、视频平台、物联网平台。

建议输出一份对象清单表,至少包含对象名称、几何类型、数据来源、是否需要现场采集、是否参与巡检、责任部门。

第二步:制定设备编码和字段标准

设备编码是设备巡检GIS项目的“身份证”。如果没有统一编码,后期系统集成会反复返工。

建议字段标准至少包括:

字段名 建议说明 是否必填
device_id 设备唯一ID,优先使用资产台账主键
device_name 设备名称,避免只写简称
device_type 设备类型,建议使用字典值
status 运行、停用、报废、待核查等状态
longitude 经度或投影坐标X,需注明坐标系
latitude 纬度或投影坐标Y,需注明坐标系
update_time 最后更新时间 建议必填

如果使用PostGIS存储空间数据,可以增加geometry字段;如果使用GeoJSON交换数据,要明确坐标顺序通常为经度在前、纬度在后。

第三步:统一坐标系和底图基准

坐标系问题是设备巡检GIS项目推进慢的高频原因。建议在采集前就形成坐标约定,而不是采集后再批量修正。

  • 确定项目空间数据的标准坐标系,例如CGCS2000、高斯投影、WGS84或地方坐标。
  • 确认WebGIS展示底图使用的坐标体系,例如天地图、政务地图、离线瓦片或自建底图。
  • 明确移动端采集坐标如何转换进入数据库。
  • 对CAD图纸进行配准,避免直接把无坐标CAD当作真实GIS数据。
  • 建立样本控制点,用于现场核验偏移情况。

一个简单但有效的做法是:先选取10到30个现场可识别点位,分别在底图、历史数据和移动端采集中核对位置。如果这些样本点都存在系统性偏移,就不要立即大规模采集。

第四步:设计现场采集表单

现场采集表单要为后续系统集成服务,不能只满足“能填信息”。建议把字段分为四类:

  • 身份字段:设备ID、设备名称、设备类型。
  • 空间字段:坐标、所属区域、楼栋楼层、现场位置描述。
  • 巡检字段:检查项、是否正常、异常类型、处理建议。
  • 证据字段:照片、视频、录音、采集人、采集时间、定位精度。

表单字段应尽量使用下拉选项和字典值,减少自由文本。自由文本适合补充说明,不适合作为系统联动的关键字段。

第五步:小范围试采集,不要直接全量铺开

设备巡检GIS项目最容易犯的错误,是还没有验证数据标准就安排大量人员全量采集。正确做法是先试采集。

建议试采集覆盖以下样本:

  • 不同设备类型。
  • 室内和室外点位。
  • 有台账设备和无台账设备。
  • 点、线、面等不同空间对象。
  • 正常设备和异常设备。

试采集结束后,要检查字段完整率、坐标偏差、照片质量、设备ID匹配率和移动端操作反馈。只有这些问题基本闭环后,才适合扩大采集范围。

第六步:建立数据质检规则

数据质检是保证设备巡检GIS项目上线质量的关键。建议至少做以下检查:

  • 唯一性检查:device_id是否重复。
  • 完整性检查:必填字段是否为空。
  • 空间范围检查:点位是否落在项目范围内。
  • 坐标异常检查:是否存在经纬度反写、零坐标、明显偏移。
  • 拓扑检查:管线是否断裂,点是否落在线附近,区域是否自相交。
  • 字典检查:设备类型、状态、异常类型是否使用统一编码。
  • 关联检查:GIS点位是否能匹配资产台账。

如果项目使用QGIS,可以通过字段计算器、按位置选择、拓扑检查器和表达式筛选做初步质检。如果使用PostGIS,可以用SQL做批量规则检查。

-- 检查设备ID重复
SELECT device_id, COUNT(*) AS cnt
FROM inspection_device
GROUP BY device_id
HAVING COUNT(*) > 1;

-- 检查坐标是否为空
SELECT device_id, device_name
FROM inspection_device
WHERE geom IS NULL;

-- 检查点位是否落在项目范围外
SELECT d.device_id, d.device_name
FROM inspection_device d
LEFT JOIN project_boundary b
ON ST_Within(d.geom, b.geom)
WHERE b.id IS NULL;

第七步:明确GIS平台与业务系统的集成边界

系统集成前,要先分清哪个系统是主系统,哪个系统是展示系统,哪个系统负责流程。

系统 建议职责 不建议承担的职责
资产台账系统 维护设备主数据和资产状态 复杂空间分析和地图制图
GIS平台 维护空间位置、地图展示、空间查询、范围分析 替代所有业务审批流程
巡检系统 维护巡检计划、任务、记录、异常上报 单独生成一套不受控设备主数据
工单系统 负责问题派发、处理、反馈和闭环 维护重复的空间底图数据

边界清楚后,接口才好设计。例如设备名称和状态由资产系统维护,空间坐标由GIS平台维护,巡检记录由巡检系统产生,异常处理由工单系统闭环。

第八步:设计接口字段和更新机制

接口文档不要只写URL和请求方式,还要明确字段含义、数据方向和失败处理。

一个设备点位同步接口至少应说明:

  • 数据方向:资产系统到GIS,还是GIS到资产系统,还是双向同步。
  • 唯一主键:使用device_id还是另设global_id。
  • 坐标字段:使用经纬度、投影坐标,还是GeoJSON geometry。
  • 坐标系:必须明确EPSG编号或项目坐标说明。
  • 更新方式:全量覆盖、增量更新、按时间戳拉取。
  • 删除逻辑:物理删除、逻辑删除,还是状态标记停用。
  • 错误处理:字段缺失、编码重复、坐标非法时如何返回。
  • 日志追踪:接口调用时间、调用方、失败原因是否可查询。

如果系统之间使用GeoJSON交换数据,建议在接口说明中明确示例。

{
  "type": "Feature",
  "properties": {
    "device_id": "FM-2024-001",
    "device_name": "一号阀门井",
    "device_type": "valve",
    "status": "running",
    "update_time": "2026-07-03 10:30:00"
  },
  "geometry": {
    "type": "Point",
    "coordinates": [116.3912, 39.9075]
  }
}

第九步:联调前先做接口样本数据包

很多设备巡检GIS项目联调慢,是因为一边开发一边猜数据。建议在正式联调前准备一批样本数据包。

样本数据包应包含:

  • 正常设备点位。
  • 缺少非关键字段但可入库的数据。
  • 缺少必填字段的错误数据。
  • 坐标为空或坐标非法的数据。
  • 设备ID重复的数据。
  • 已停用或已删除的设备。
  • 带照片、巡检记录、异常工单的完整业务链路样本。

这样可以提前验证接口的容错能力,也能让甲方、GIS开发、业务系统开发和测试人员对数据口径达成一致。

第十步:按验收场景组织测试

设备巡检GIS项目验收不应只看“地图能不能打开”,而要看完整业务链路是否跑通。

建议按以下场景测试:

  1. 从资产台账新增一台设备,GIS地图能否显示位置。
  2. 在GIS中调整设备位置,业务系统是否能读取最新空间信息。
  3. 巡检人员在移动端接收任务,能否导航到设备点位。
  4. 现场提交异常照片后,工单系统能否生成处理任务。
  5. 异常处理完成后,GIS地图和统计报表能否更新状态。
  6. 设备停用后,巡检计划是否自动停止或转入待确认状态。

常见坑:设备巡检GIS项目数据采集与集成避坑清单

坑一:把CAD图纸等同于GIS数据

CAD图纸适合工程制图,但不一定具备GIS所需的坐标、属性和拓扑结构。设备巡检GIS项目中,如果直接把CAD线条导入系统,可能会遇到图层混乱、坐标不准、对象不可查询的问题。

建议先做CAD清理、图层分类、坐标配准和属性挂接,再进入GIS数据库。

坑二:移动端采集只看定位点,不看定位精度

手机GPS在开阔区域效果较好,但在室内、地下、厂房、管廊、楼宇密集区容易漂移。设备巡检GIS项目如果对位置精度要求较高,应提前选择RTK、蓝牙信标、二维码、NFC或室内定位方案。

坑三:设备类型字典不统一

同一种设备在不同部门可能有不同叫法。例如“消防栓”“消火栓”“室外消火栓”可能被录成三个类型。后期做统计和筛选时就会出错。

建议建立统一字典表,并在采集端使用下拉选择。

坑四:照片附件没有和设备ID绑定

现场照片如果只按时间或文件名保存,后期很难追溯。照片附件应至少绑定设备ID、巡检记录ID、拍摄时间、拍摄人和照片类型。

坑五:只做系统演示,不做异常场景测试

正常流程通常都能演示成功,真正影响上线的是异常场景。例如网络中断、重复提交、设备不存在、坐标非法、接口超时、权限不足。设备巡检GIS项目上线前必须测试这些情况。

坑六:把GIS平台做成所有系统的替代品

GIS平台擅长空间展示、查询和分析,但不一定适合承载所有审批、工单、资产财务和组织权限逻辑。合理的做法是让GIS成为空间能力中心,而不是把所有业务系统重做一遍。

方法比较:不同推进方式的优缺点

设备巡检GIS项目通常有三种推进方式:先采集后建系统、先建系统后采集、数据标准和系统集成并行推进。三种方式适合不同条件。

推进方式 优点 风险 适用场景
先采集后建系统 现场工作启动快,容易看到数据成果 字段、编码、坐标不统一时返工严重 已有成熟数据标准,系统需求非常明确
先建系统后采集 表单和流程可控,数据结构较稳定 如果不了解现场,系统设计可能脱离实际 业务流程成熟,现场类型较少
数据标准和系统集成并行推进 能较早发现数据和接口问题,返工少 前期协调成本较高 多系统对接、多部门参与、数据来源复杂

对于大多数设备巡检GIS项目,建议采用第三种方式:先做数据标准、样本采集和接口样例,再逐步扩大采集和开发范围。

检查清单:项目启动到上线的流程模板

下面这份检查清单可以直接作为设备巡检GIS项目推进模板使用。

一、项目启动检查

  • 是否明确巡检对象类型和空间范围。
  • 是否明确参与部门和数据责任人。
  • 是否确认已有资产台账、CAD、GIS、影像和业务系统数据来源。
  • 是否定义项目验收场景,而不仅是功能清单。

二、数据标准检查

  • 是否有统一设备ID。
  • 是否有字段字典和设备类型字典。
  • 是否明确坐标系和底图基准。
  • 是否规定照片、附件和巡检记录的命名与关联方式。
  • 是否设计数据质检规则。

三、现场采集检查

  • 是否完成小范围试采集。
  • 是否检查定位精度和点位偏移。
  • 是否验证采集表单字段是否足够。
  • 是否处理无台账设备和重复设备。
  • 是否形成采集问题反馈机制。

四、系统集成检查

  • 是否明确每个系统的数据主责。
  • 是否完成接口字段说明和示例数据。
  • 是否明确增量更新、删除逻辑和错误返回。
  • 是否准备接口样本数据包。
  • 是否记录联调日志和问题闭环状态。

五、上线验收检查

  • 是否能从设备台账定位到GIS地图。
  • 是否能从地图进入设备详情和巡检记录。
  • 是否能完成移动端巡检、异常上报和照片上传。
  • 是否能生成异常工单并完成处理闭环。
  • 是否能按区域、设备类型、状态和时间统计。
  • 是否有数据更新和运维责任机制。

FAQ:设备巡检GIS项目常见问题

设备巡检GIS项目必须使用专业GIS数据库吗?

不一定。小型项目可以使用文件型数据或普通数据库加经纬度字段。但如果设备数量多、空间查询频繁、需要范围分析、缓冲区分析、拓扑检查或多系统共享,建议使用PostGIS、ArcGIS Enterprise Geodatabase等空间数据库方案。

设备点位采集用手机GPS够不够?

取决于精度要求。普通巡检定位、园区设施点位管理通常可以先用手机采集,再人工校正。若涉及地下管线、工程测量、权属边界或高精度资产定位,应考虑RTK或测绘级设备。

为什么设备巡检GIS项目中坐标会偏移?

常见原因包括坐标系不一致、CAD图没有真实坐标、在线地图存在偏移、经纬度顺序写反、投影坐标被当成经纬度使用。解决方法是先统一坐标标准,再用样本控制点核验。

GIS系统和资产系统谁维护设备信息?

通常建议资产系统维护设备主数据,GIS系统维护空间位置和地图相关属性。双方通过设备ID关联。这样可以避免多个系统各自维护一套设备台账,造成数据冲突。

设备巡检GIS项目的数据采集可以外包吗?

可以,但甲方或总包方必须提供数据标准、质检规则和验收口径。不能只要求外包团队“采回来”。否则数据看似完整,实际可能无法用于系统集成。

巡检路线应该由GIS自动生成吗?

可以辅助生成,但不建议完全依赖自动算法。巡检路线还要考虑门禁、道路通行、楼层、危险区域、班组习惯和现场安全要求。更稳妥的方式是GIS生成初稿,现场人员复核后固化。

设备巡检GIS项目上线后还需要维护数据吗?

需要。设备新增、迁移、停用、报废、维修都会影响GIS数据和巡检计划。项目上线后应建立数据更新流程,明确谁提交、谁审核、谁入库、多久同步一次。

结论:先控数据标准,再做系统集成,设备巡检GIS项目才会快

设备巡检GIS项目推进慢,表面上看是采集慢、开发慢、联调慢,实际常常是前期没有把设备编码、坐标系、字段标准、巡检流程和接口边界定义清楚。

比较稳妥的推进方式是:先梳理对象清单和设备台账,再统一数据标准和坐标基准;先做小范围试采集和样本接口,再进行全量采集与系统开发;上线验收时按完整业务链路测试,而不是只看地图展示效果。

对于GIS团队来说,设备巡检GIS项目的价值不只是“把点画到地图上”,而是让设备位置、巡检任务、异常工单和统计分析形成可追溯、可更新、可集成的空间业务闭环。
